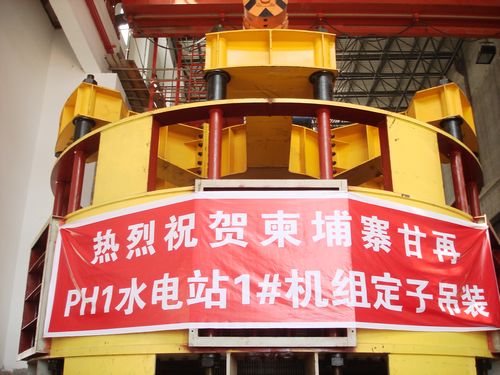

2月15日下午,由中國水電集團司承建、水電八局安裝的柬埔寨甘再水電站首臺機組1號機定子順利吊裝就位,為實現首臺機組2011年7月1日發電目標奠定了堅實基礎。
該電站定子外徑為6.7米,鐵芯內徑為4.7米,定子機座總高約3米,疊片完成后定子總重約130噸。定子機座分三部分運到工地,在工地現場進行定位筋安裝焊接、疊片以及下線等工序。經水電八局甘再項目部全體員工的共同努力,1號機定子于2月13日完成了鐵損試驗,各項技術規范,其參數均達到設計要求,順利通過了業主、監理、廠家組織的聯合驗收,并成功吊裝就位。
甘再水電站項目是中國水電集團第一個以BOT模式進行的境外水電投資項目,也是中國目前最大的一個BOT境外水電投資項目及柬埔寨目前最大的引進外資項目。
該電站位于柬埔寨貢布省會城市上游約15公里的甘再河干流上。距金邊150公里,總投資2.8億美元。甘再水電站首部樞紐由由碾壓混凝土重力壩、壩頂五孔開敞式溢洪道、壩后PH3電站引水發電系統等組成。工程主要任務為發電,兼顧防洪與灌溉,年平均發電量為4.98億千瓦時,建成投產后,將使柬埔寨的電力供應翻一番。
