華電寧夏“東熱西送”工程盾構機“初心號”完成總裝
華電寧夏“東熱西送”工程盾構機“初心號”完成總裝

文章來源:中國華電集團有限公司 發布時間:2018-03-21

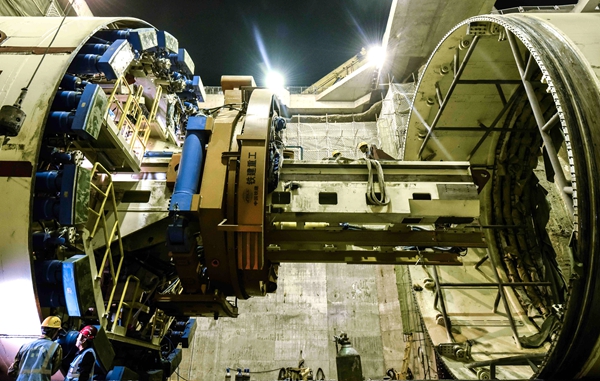

3月19日,寧夏華電供熱有限公司穿黃隧道盾構機——“初心號”刀盤順利吊裝下井,正式完成總裝,進入管線連接調試階段。
“初心號”全部部件驗收、拆解工作在湖南長沙盾構機裝配總廠完成后,于2月16日全部運抵穿黃隧道河西始發井施工現場,開始系統組裝。歷經連續30天的連續奮戰,“初心號”各零部件陸續安裝就位,在盾構穿黃隧道始發井順利合龍。
盾構“穿黃”隧道施工是“東熱西送”集中供熱項目的控制性節點工程,對實現年底銀川供熱目標具有決定性影響。寧夏華電供熱有限公司嚴格按照里程碑節點計劃,細化工期安排,以小時為單位明確進度計劃,在施工單位中鐵建大橋局的全力配合下,歇人不歇工,24小時不間斷作業,經過精心組織,盾構機總裝工作比計劃工期超前4天完成。
接下來,“初心號”將在井下開展為期8天的系統調試,包括泥漿管路延伸系統、后配套輔助系統、液壓系統、電控系統、安防系統等管線的連接與調試。
按計劃,“初心號”盾構機將于3月27日正式始發,向黃河對岸接收井掘進,8月底實現全國首條穿越黃河供熱專用隧道的貫通,為華電高效、清潔熱源進入銀川市區百姓家庭打通溫暖之路。
