文章來源:云南省國資委 發布時間:2020-05-14

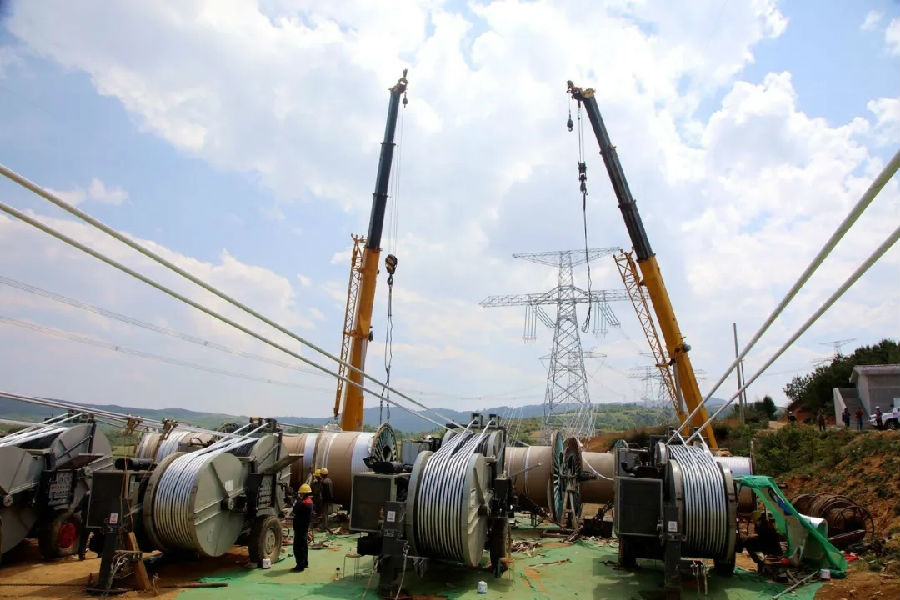

5月11日14時10分,隨著N2068至N2077放線段最后一相導線牽引到位,經過521天的全力推進,由南方電網超高壓輸電公司建設的烏東德電站送電廣東廣西特高壓多端直流示范工程(簡稱“昆柳龍直流線路工程”)2標段全線貫通,同時也標志著昆柳龍直流線路工程云南段全線貫通。

昆柳龍直流線路工程云南境內共有4個標段,其中2標長約58公里,高差最大,施工難度最大,山地占了83%,20毫米以上冰區占了一半以上,停電跨越多,尤其是N02074塔,重223噸,地形陡峭,坡度47度,耗時一個半月才組立完畢。
據悉,昆柳龍直流線路工程作為國家《能源發展“十三五”規劃》及《電力發展“十三五”規劃》明確的跨省區輸電重點工程,是我國首個特高壓柔性直流換流站工程。工程西起云南昆明,落點分別為廣西柳州、廣東惠州。采用±800千伏三端混合直流技術,輸送容量800萬千瓦,線路全長1452千米,途經4省區15州市。按照計劃,工程將在今年8月形成云南-廣東送電能力,明年全部建成投產,屆時可直接將云南清潔水電輸送到兩廣地區,每年可送電320億度,相當于減少燃煤消耗920萬噸,減排二氧化碳2450萬噸,對促進西部清潔能源消納,實現資源優化配置,服務粵港澳大灣區建設等具有重要意義。
