首頁  >  新聞發布  >  地方掃描 > 正文
        內蒙古蒙能集團集中發力項目建設 助力高質量發展

        文章來源:內蒙古國資委   發布時間:2020-10-20

        今年,內蒙古蒙能集團確定了515萬千瓦重點項目建設,除了9月30日包頭100MWp光伏發電示范基地平臺項目正式移交生產外,長城電廠2×1000MW機組項目、金山熱電廠2×660MW擴建項目、科右中發電2×660MW機組項目、東蘇巴彥杭蓋300MW風電項目及武川100MW風電供熱項目已全部開工建設。

        這些重點項目是做強做優做大蒙能集團的關鍵項目,是蒙能集團樹立新形象、展現新氣象的重大機遇。蒙能集團自覺提高政治站位,加強組織領導,凝心聚力、攻堅克難,針對項目建設制定時間表、路線圖、責任書,勇挑重擔,肩負起主體責任,對標一流,全力將515萬千瓦重點項目打造成安全、綠色、清廉、優質的工程,助力自治區經濟社會高質量發展。

        長城電廠2×1000MW機組項目

        作為內蒙古自治區直屬企業首個百萬千瓦電廠——長城電廠2×1000MW機組項目地處鄂托克前旗上海廟能源化工基地,占地499.5畝。項目建成后,年發電量可達175億千瓦時。

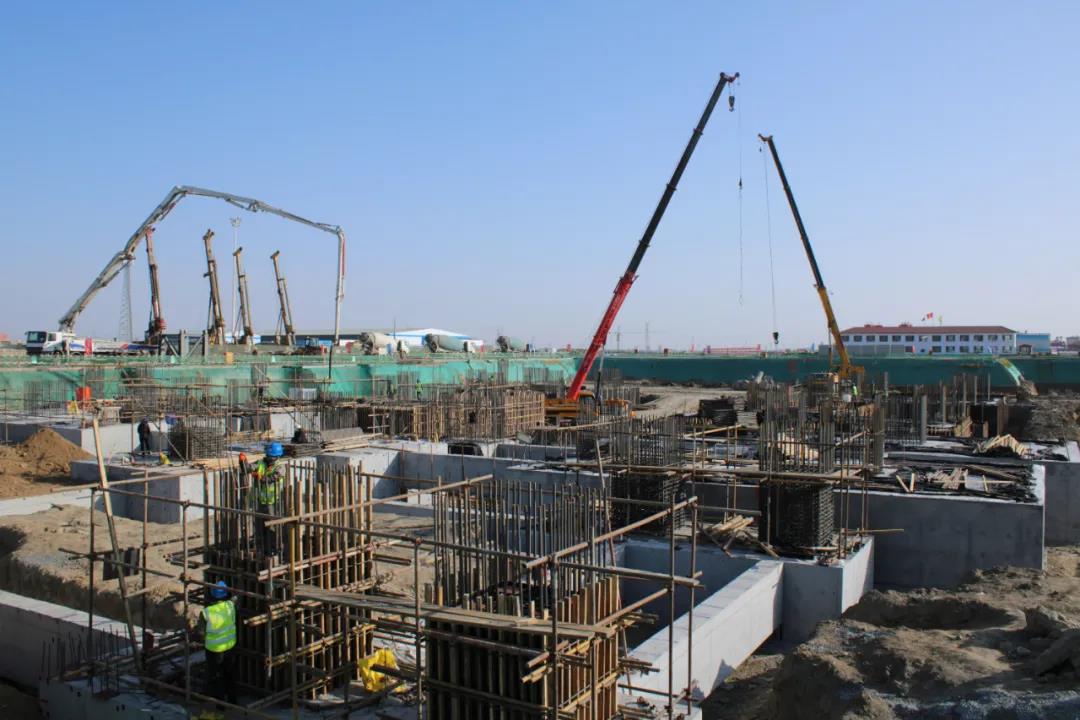

        泵送設備正在有序澆筑混凝土

        施工現場塔吊林立,機械轟鳴,所有參建者在各個作業點上,按照既定節點計劃加班加點,抓緊施工,以確保項目按期投產,為自治區經濟社會發展作出應有貢獻。

        施工人員在各個作業點上,按照既定節點計劃抓緊施工

        長城發電公司組織精兵強將,爭分奪秒、倒排工期、掛圖作戰、對賬銷號,全力以赴推進項目建設;強化安全、質量管理,對標全國一流電廠,努力把項目建設成為綠色清潔、智慧高效、各項指標全優的示范型電廠。

        金山熱電廠2×66萬千瓦擴建項目

        金山熱電廠2×66萬千瓦擴建項目位于土默特左旗臺閣牧鎮大陽高村南、現金山熱電廠東側,占地面積493畝。建設內容包括擴建2×660MW高效超超臨界、間接空冷抽汽凝汽式汽輪機。項目建成后預計新增供電能力125萬千瓦,新增供熱能力3000萬平方米。自全面開工以來,施工現場整體狀況良好、平穩、有序。全體參建人員牢固樹立“高標準、嚴要求”的責任意識,抓住施工的黃金期,全力推進施工進度。

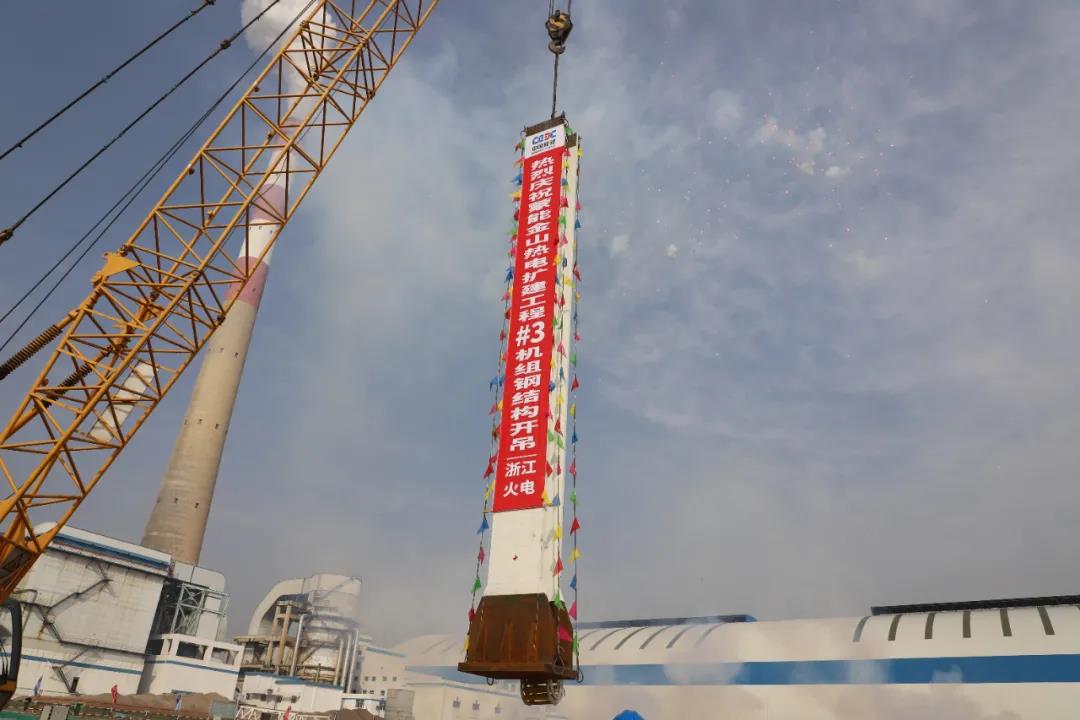

        3號機組鍋爐首根鋼結構吊裝就位

        10月10日10點17分,該項目3號機組鍋爐首根鋼結構吊裝就位,標志著3號機組主體工程正式進入安裝階段,為下一步的安裝工程贏得了先機、奠定了基礎,同時向整體工程早日投產邁出了重要的一步。

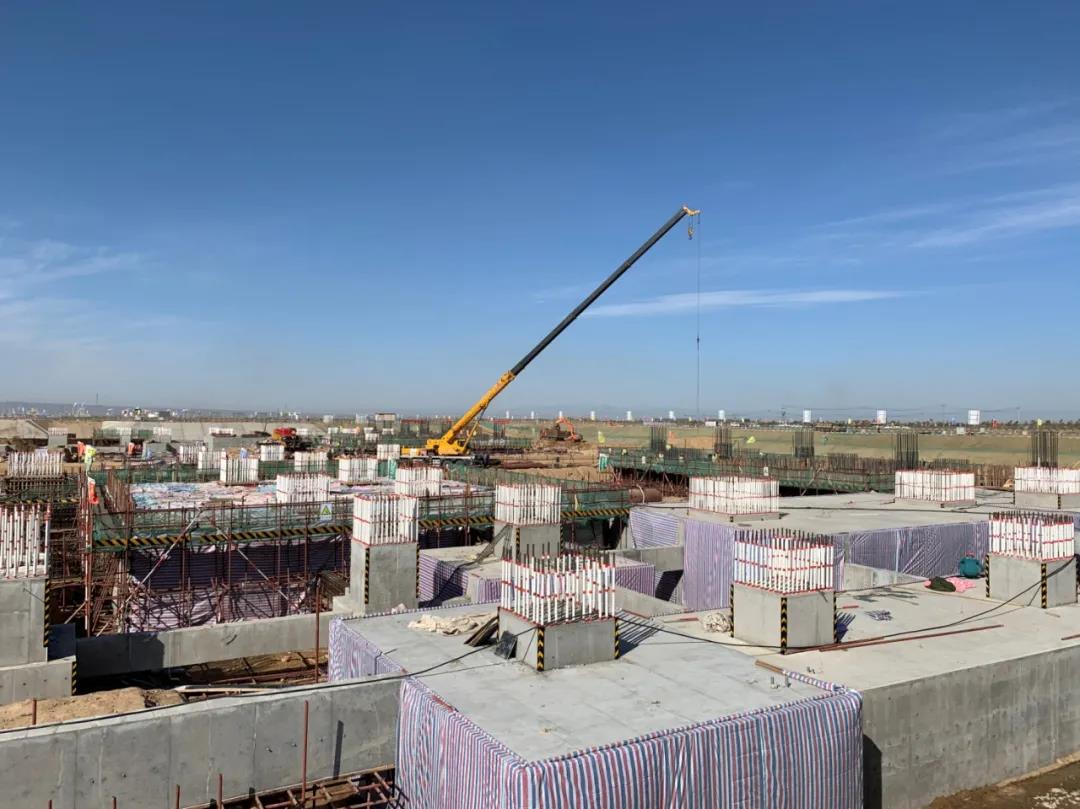

        主廠房4號鍋爐承臺澆筑緊張進行中

        科右中發電2×66萬千瓦機組項目

        科右中發電2×66萬千瓦超超臨界燃煤、間接空冷機組項目,于2016年6月開工建設,送出接入扎魯特至山東青州特高壓直流輸電外送通道,是蒙東地區重要的支撐電源,雙機投產后年發電量可達63億千瓦時。對確保科右中旗打贏脫貧攻堅戰,增強自身造血功能,拉動地方經濟社會發展具有重要意義。

        1號機除氧器吊裝就位

        截至目前,項目已完成了主廠房到頂、鋼屋架安裝、鋼煤斗安裝、煙囪鋼內筒到頂、1號機除氧器吊裝就位等重要節點工程。該項目計劃于2021年投產發電。

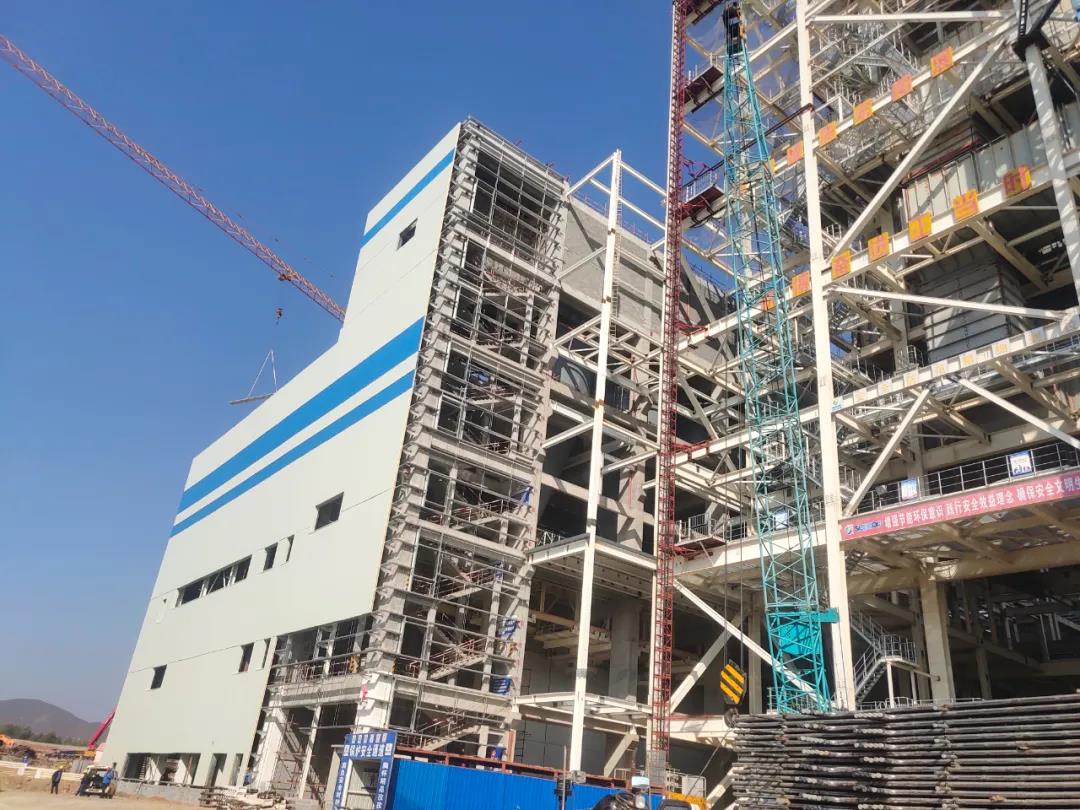

        主廠房封閉

        東蘇巴彥杭蓋300MW風電項目

        東蘇巴彥杭蓋300MW風電項目于2019年10月15日開工建設,2020年3月18日全面復工。該項目是蒙能集團裝機容量最大,第一個特高壓外送新能源項目,一期建設規模為300MW,將在108平方公里的場址范圍內安裝風機89臺,計劃于2020年12月31日投產發電,全部建成投運后年上網電量可達8.4億千瓦時。

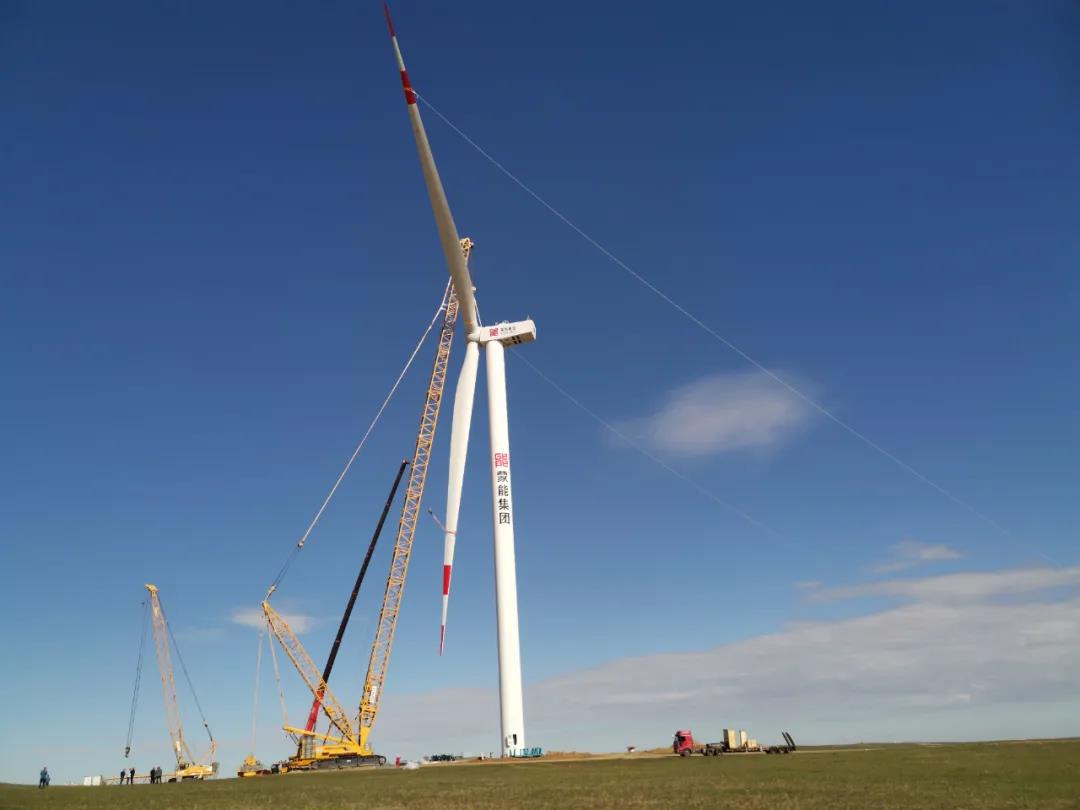

        9月8日,第一臺風機整體吊裝成功

        截至目前,風機吊裝完成11臺,箱變基礎89基全部澆筑完成;升壓站綜合樓、電氣樓、車庫裝修、裝飾工程完成80%,電氣樓內站用變就位完成。兩臺主變及220KV屋外架構、架空鋼絞線全部安裝完成,斷路器、隔離開關、避雷器、互感器等安裝完成,目前正在抓緊站內電纜、設備引線施工。各標段集電線路已相繼開工,站內主變、動態無功補償裝置單體調試完,一次設備單體調試完成10項(合計78項),二次設備正在安裝。

        9月14日,兩臺主變安裝就位

        武川100MW風電供熱項目

        武川100MW風電供熱項目位于武川縣可可以力更鎮東北約5公里處,本期裝機容量100MW,裝機規模為單機容量2500kW的風力發電機組40臺。

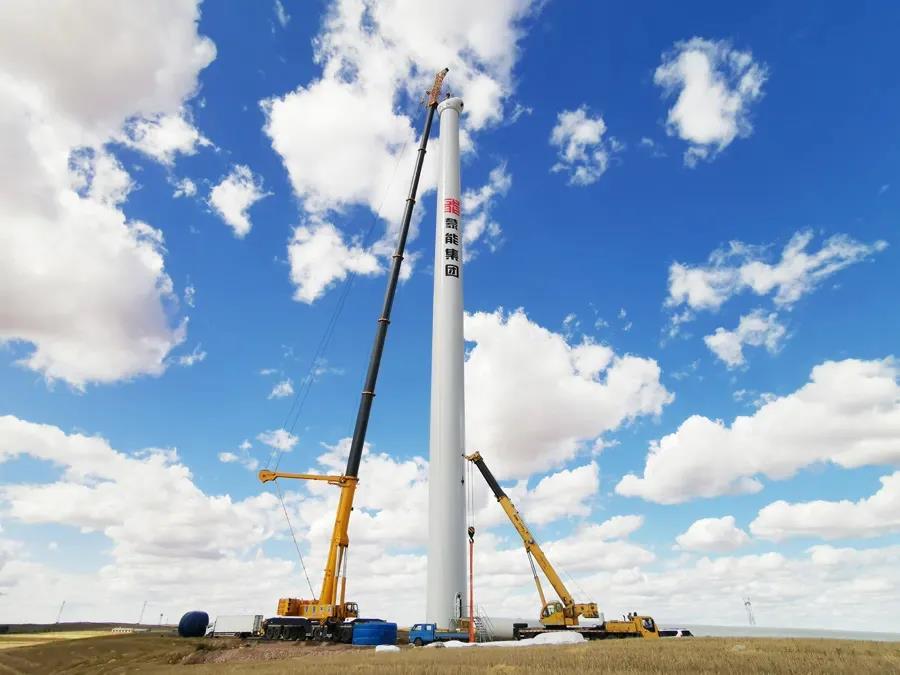

        第一個塔筒吊裝完成

        該項目自開工建設以來,相繼克服了項目核準早啟動晚等影響,按照項目開工建設必備條件的各項事宜,在僅僅兩個半月的時間內,就成功辦理了林草永久用地批文、臨時用林草批文等先決手續,為項目正式開工創造了充分條件。2019年12月6日首臺風機(25號)基礎完成混凝土澆筑,標志著該項目正式進入施工階段,保住了上網電價0.47元/千瓦時。

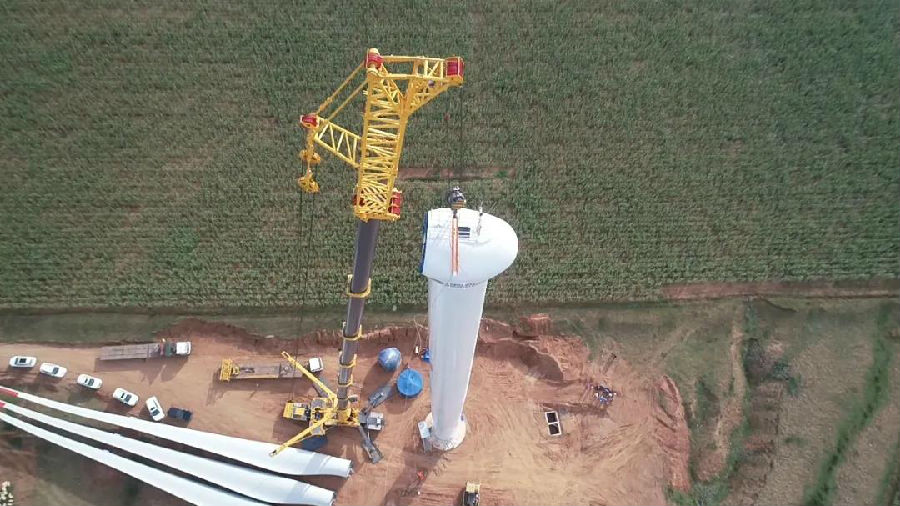

        為葉片吊裝做好準備

        項目建成后,年發電量可達2.4億千瓦時,供熱面積20萬平方米,年均減少燃煤7.44萬噸,能夠有效推動當地發展綠色經濟,改善當地生態環境,創造良好的經濟效益和社會效益。

        【責任編輯:語謙】

        掃一掃在手機打開當前頁

        打印



        關閉窗口

        精品无码一区二区三区电影| 国产在线拍偷自揄拍无码| 无码午夜人妻一区二区三区不卡视频 | 日产无码1区2区在线观看| 日韩中文久久| 在线看福利中文影院| 亚洲AV无码1区2区久久| 日本乱偷人妻中文字幕在线| 中文字幕精品无码久久久久久3D日动漫| 亚洲AV无码乱码在线观看富二代| 视频二区中文字幕| 亚洲AV无码一区二区大桥未久 | 亚洲精品色午夜无码专区日韩| 久久久久久久人妻无码中文字幕爆 | 久久精品中文騷妇女内射| 国产无码网页在线观看| 人妻无码一区二区三区免费| 中文字幕日韩三级片| 人妻丝袜中文无码av影音先锋专区 | 日韩国产中文字幕| 中文字幕无码毛片免费看| 国产精品无码素人福利不卡| 无码aⅴ精品一区二区三区浪潮 | 无码人妻久久久一区二区三区| 中文字幕无码毛片免费看| 最近2019年免费中文字幕高清| 中文 在线 日韩 亚洲 欧美| 无码 免费 国产在线观看91| 超清无码无卡中文字幕| 国精无码欧精品亚洲一区| 日韩人妻无码精品久久免费一| 亚洲av无码片vr一区二区三区 | 在线高清无码A.| 野花在线无码视频在线播放| 亚洲精品高清无码视频| 亚洲AV日韩AV永久无码下载| 日韩精品无码一区二区三区| 少妇人妻无码精品视频| YW尤物AV无码国产在线观看| 狠狠躁狠狠爱免费视频无码| 无码免费又爽又高潮喷水的视频 |
