首頁  >  新聞發布  >  媒體觀察 > 正文
        浙江甬舟鐵路建設者探索跨海工程技術創新
        修隧架橋 穿山越海

        文章來源:人民日報  發布時間:2024-07-18

        浙江寧波至舟山鐵路(以下簡稱“甬舟鐵路”)是目前越海橋隧工程技術難度最大的鐵路工程之一,新建線路全長70.137公里,建設工期6年。今年5月,甬舟鐵路海底隧道開始掘進。日前,本報記者走進工程現場,探大國重器如何“穿山越海”,看工程團隊有何“絕活”。

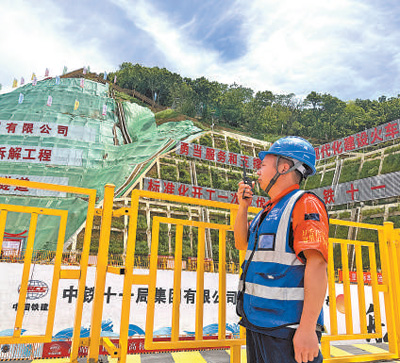

        黃奎在用對講機溝通施工細節

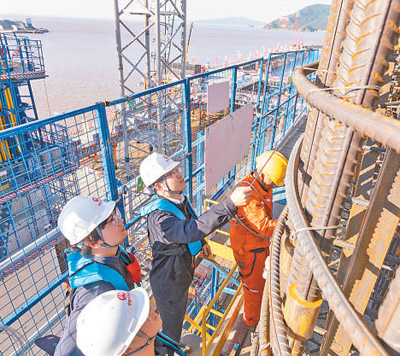

        楊嘉毅(右二)和同事在檢查墩身鋼筋安裝間距尺寸

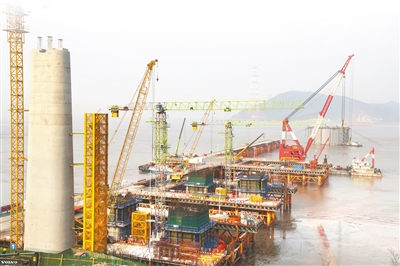

        西堠門公鐵兩用大橋墩身施工現場

        設  計

        因地制宜,擬定“一隧三橋”方案

        在非山即海之地修鐵路有多難?作為甬舟鐵路總體設計負責人,中鐵第四勘察設計院工程師程小平最有感觸。

        程小平自2011年進入勘察設計院工作后,參與過很多鐵路工程建設。他說,甬舟鐵路是他“碰到過的難度最大的項目”。

        他向記者列舉了幾個數據——大中橋梁36座,隧道17座,橋隧比超過90%,跨海水域段長達10余公里……以寧波舟山港最繁忙的運輸通道之一金塘水道為例,“如果采用橋梁跨越,會大大降低其通航能力,對既有的海上運輸產生很大影響。”程小平說,最終,團隊選擇了修建隧道,但由于地質條件復雜,隧道上方海運繁忙,隧道設計面臨“大斷面、高水壓、長掘進、強腐蝕”等一系列技術難題。

        設計團隊因地制宜,決定在西堠門、桃夭門、富翅門水道采用公鐵兩用橋方案“上跨”,在金塘水道采用隧道方案“下穿”,甬舟鐵路最具標志性的“一隧三橋”方案由此形成。

        程小平說,甬舟鐵路2009年便啟動研究工作,“某個區域線路怎么走,選擇修橋還是修隧道,隧道采用多大的洞徑,橋梁采用多大的跨度……要考慮的問題非常多,涉及的部門也很多。”

        2018年春節前夕,項目進入關鍵階段,擺在眼前的難題是能否實現公鐵合建。那段時間,程小平帶領大家將舟山、寧波乃至整個浙江省的通道規劃都做了梳理。“從資源調配、投資規模等方面綜合研判,我們最終確定了公鐵合建方案。”程小平說。

        終于,2020年12月22日,隨著舟山市冊子島上挖掘機鏟下第一斗土,甬舟鐵路正式開工。

        剛開工時,程小平每天都守在施工現場。“施工方案在現場確認后才能落地執行,還會遇到一些突發情況。”他說,“從鐵路開工,到最終竣工驗收通車,我們全程配合,隨叫隨到。”

        修  隧

        分頭作業,完成高難度盾構機組裝

        4月18日,在寧波金塘海底隧道施工現場,隨著一聲令下,一臺起重能力800噸和一臺起重能力400噸的履帶吊同時啟動,將重達460噸的“甬舟號”盾構機刀盤緩緩抬離地面。

        金塘海底隧道寧波段施工項目青年突擊隊隊長、中鐵十四局甬舟鐵路二工區員工董冰回憶:“最難的就是盾構機下井組裝。井口深達58米,是目前國內最深的大直徑盾構始發工作井,吊裝難度大,耗時也長。”

        那段時間,董冰與遠在湖南長沙協調發貨的盾構工區經理趙大彬每天保持通話,前后為寧波發來了103車次盾構部件。“臺車屬于超寬部件,白天無法上路,我們就在凌晨運輸;路面不夠寬,我們就墊鋼板——想盡一切辦法保證盾構組裝工期。”

        作為盾構機最大單體部件的刀盤,“甬舟號”盾構機刀盤直徑14.57米,吊裝下井時與井壁最近距離不足3米,稍有不慎就有可能撞上井壁。董冰和現場組裝團隊定制吊繩和卷揚機,經過7次模擬,分析刀盤吊裝周邊環境及現場布置等因素,合理設置履帶吊站位,地面作業人員和井下40余名作業人員緊密配合,實現了刀盤與主驅動的精準對接。“起”“翻身”“落”……最終,刀盤與盾體精準合體。幾個動作就花費了團隊一上午的工夫。

        另一頭,在吊裝司索隊長、中鐵十一局甬舟鐵路三工區員工黃奎的指揮下,現場36名作業人員相互配合,800噸履帶吊與400噸履帶吊默契協作,使位于舟山的“定海號”盾構機刀盤成功下井,與井下的盾構機主機精準合體。

        經過調試,5月16日,“甬舟號”和“定海號”分別從寧波和舟山兩側始發,它們將穿越金塘海底水域,最終會合。

        架  橋

        創新技術,爭分奪秒解決施工難題

        3月2日凌晨3點30分,在1艘主拖船和5艘輔拖船共同拖帶下,歷時19個小時,作為甬舟鐵路4號主塔建設基礎的設置沉井,最終到達西堠門公鐵大橋4號墩墩位處,這個重達萬噸的龐然大物,順利走完了它的海上航程。

        沉井施工是大橋施工中的一項工藝,技術人員把像井一樣的巨大空心裝置放入水中后,灌注水泥,依靠自重成為橋墩基礎。

        經過45天緊張纜繩錨定和6次注水下沉,4月16日,鋼沉井順利著床,各項指標參數均滿足設計、規范要求。在工程現場,該項目技術員、中鐵四局甬舟鐵路四工區員工楊嘉毅懸著的心總算落了地。“只要鋼沉井沉放就位了,后續4號主塔承臺與墩身的建設進度就能加快了。”楊嘉毅滿懷期待。

        楊嘉毅介紹,西堠門公鐵兩用大橋采用的設置沉井比較特殊,“預先通過水下爆破,開挖形成基槽,再將船塢內預制好的沉井浮運到位、下沉安放至基槽內,具有整體剛度大、海上作業時間短、施工效率高等優勢。”

        其中最大的挑戰,是把船塢內制造好的鋼沉井順利浮運到位、精準下沉。“我們分析海洋環境、航行控制點、吃水深度等因素,采用圓形沉井截面,這種嵌入式設置沉井技術,在海上拖拉浮運這么大噸位、這么長距離的鋼沉井,還是全球首次……”楊嘉毅說。

        沿西堠門公鐵兩用大橋所跨越的航道向上游走,繞過冊子島,桃夭門公鐵兩用大橋項目施工現場也建設正忙……該項目技術負責人、中鐵大橋工程局集團甬舟鐵路五工區員工朱林達剛從5號墩位查看完地形,就趕忙回到項目駐地。

        “在常規海域,鋼管樁直接插到覆蓋層中就能滿足承載力要求,但桃夭門水道海床無覆蓋層,是深水傾斜裸巖。”朱林達說,要在巖石上快速建立可抵抗臺風的作業平臺,對鉆孔平臺搭設工藝和抗臺風措施的要求更高。他幾乎每天都在現場緊盯施工情況,準備了各種應對突發情況的預案。最終,僅用時85天,團隊就完成了5600平方米的平臺搭設,節省了兩個月的工期。

        眼下,甬舟鐵路全線“一隧三橋”四大重點工程全部進入主體結構施工階段,而這群大國工匠的“絕活”還在繼續上演……
