文章來源:國家電網有限公司 發布時間:2018-09-30
2018年7月27日,位于西藏山南市桑日縣的500千伏許木變電站220千伏母線充電完成,成功帶電,該變電站成為藏中聯網工程首個帶電運行的變電站。8月11日,工程首端變電站,位于昌都市芒康縣拉烏山海拔4300米的500千伏芒康變電站1號主變成功帶電,標志著世界海拔最高的500千伏變電站建成投運。西藏電網電壓等級實現由220千伏到500千伏的歷史跨越,進入了500千伏超高壓時代。隨后,500千伏許木變電站、朗縣變電站、左貢開關站相繼帶電運行。經過施工人員連續700余天的艱苦奮戰,工程主體基本完工,具備啟動調試條件。

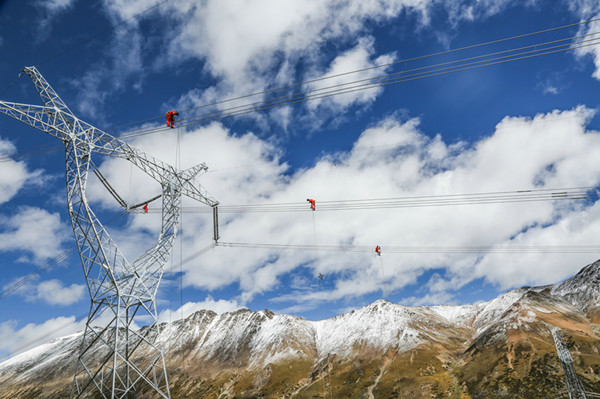

2017年9月20日,施工人員在左貢縣海拔5100米的東達山上安裝間隔棒
藏中聯網工程起于昌都市芒康縣,止于山南市桑日縣,橫跨西藏3地市10區縣,新建、擴建110千伏及以上變電站16座,新建110千伏及以上線路2738千米,于2017年4月6日開工,計劃2018年建成投運。此次工程共涉及81家參建單位,高峰期間有5萬余人參與建設。該工程平均作業海拔超過4000米,最高塔位海拔達5295米。沿線地形地貌復雜多樣,需穿越怒江、雅魯藏布江流域的不同生態區域,翻越覺巴山和海拔5130米的東達山埡口,途經著名險段“72道拐”和地質最不穩定的通麥天險。怒江跨越點架設的2.8千米“天梯”,坡度達74度。米堆冰川段部分鐵塔位于垂直山腰,只能靠專業登山設備才能到達作業點。部分施工區域有效工期不足5個月,塔位高差起伏大,物資總運量超過100萬噸,最長運距達5900千米。

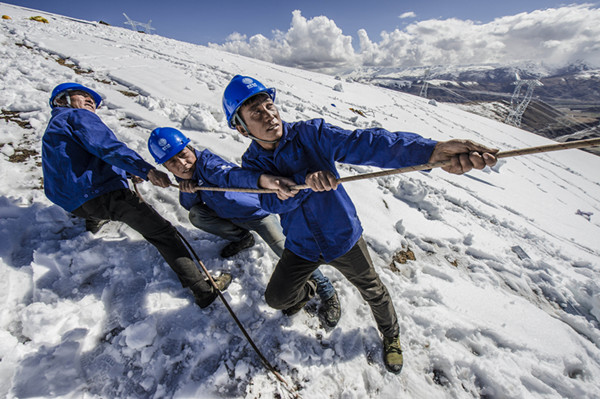

2018年5月8日,施工人員在海拔5260米的藏中聯網配套工程第8標段220千伏新建輸電線路工程現場施工
作為雪域高原上的又一條“電力天路”,藏中聯網工程是迄今為止世界上最復雜、最具建設挑戰性的高原輸變電工程,也是繼青藏電力聯網工程、川藏電力聯網工程之后,又一項突破生命禁區、挑戰生存極限的超高海拔、超大高差輸變電工程。工程建成后,西藏東中部電網將更加堅強,有利于促進西藏水、風、光清潔能源開發和外送,對于實現富民興藏、民族團結和鞏固祖國邊防具有重要意義。

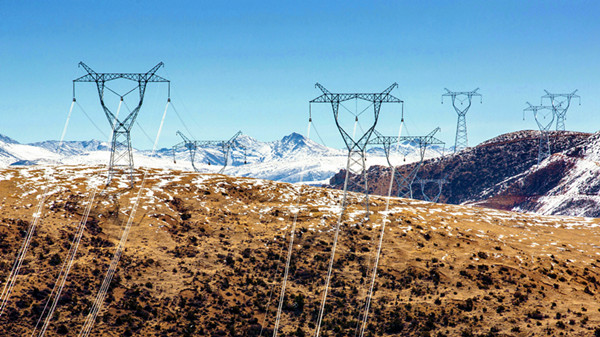

海拔4600米的業拉山上的輸電線路

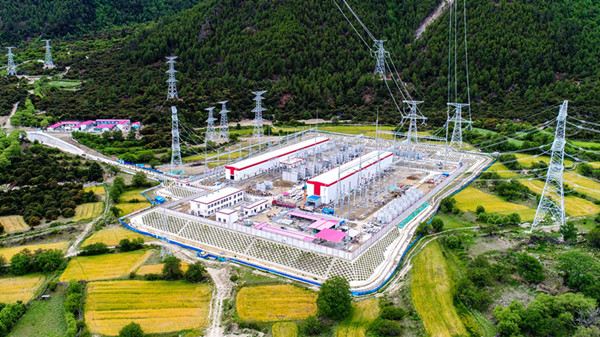

崇山峻嶺中的林芝變電站

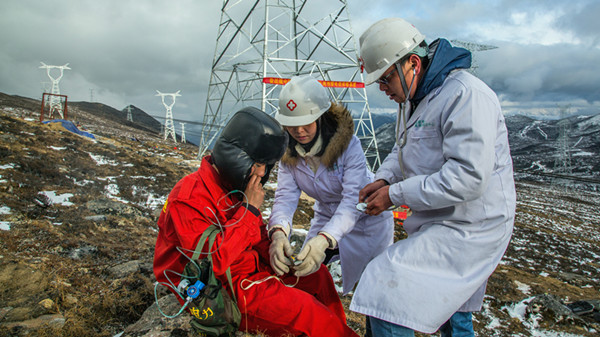

高海拔作業現場的醫療保障

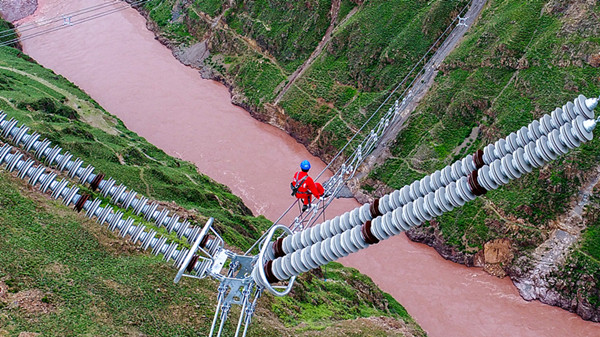

2018年8月4日,昌都芒康瀾滄江跨越工程中,施工人員在輸電線路通電前開展驗收消缺工作

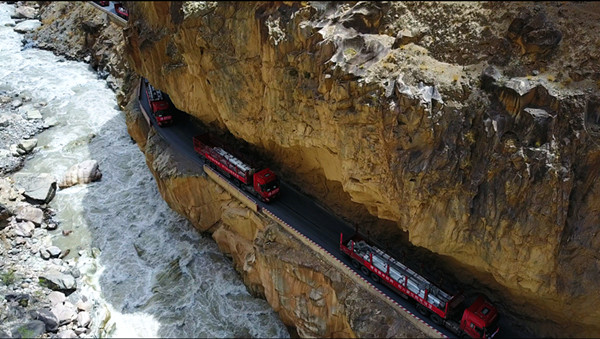

2017年8月25日,工程建設物資運輸隊伍通過怒江天險老虎嘴

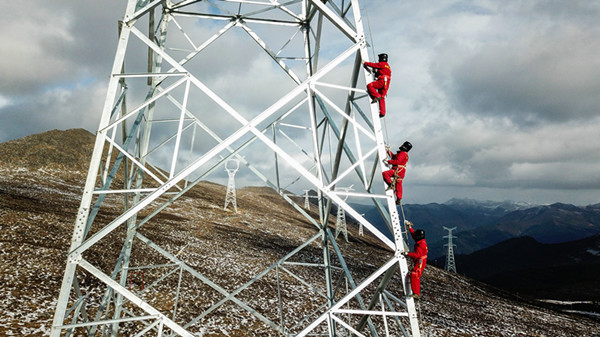

2017年11月24日,施工人員在海拔4800米的林芝色季拉山上組塔
