        老撾南塔河1號水電站正式下閘蓄水 由南方電網投建

        文章來源:中國南方電網有限責任公司   發布時間:2018-06-27

        老撾當地時間6月26日清晨,隨著“下閘!蓄水!”指令的下達,導流洞閘門在啟閉機的驅動下穩穩下落。由中國南方電網公司建設的海外BOT(建設-經營-轉讓)投資項目——老撾南塔河1號水電站正式下閘蓄水,這標志著該水電站首臺機組發電在即。

        老撾南塔河1號水電站最大壩高87.35m,總裝機容量為168MW。

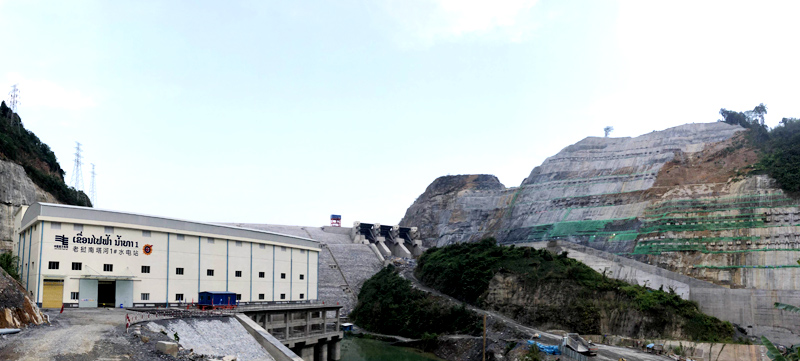

        大壩壩底,左側建筑即為導流洞。

         老撾南塔河1號水電站項目是中國南方電網公司在“一帶一路”倡議下開發的第一個境外BOT水電項目,項目位于老撾北部博膠省湄公河左岸支流南塔河上,靠近云南西雙版納,電站總裝機容量168MW。工程是以發電為主、兼有防洪、灌溉等綜合效益的水電樞紐。未來,還可發展老撾當地旅游、庫區航運,改善流域環境,促進當地經濟協調發展。

        下閘完畢。

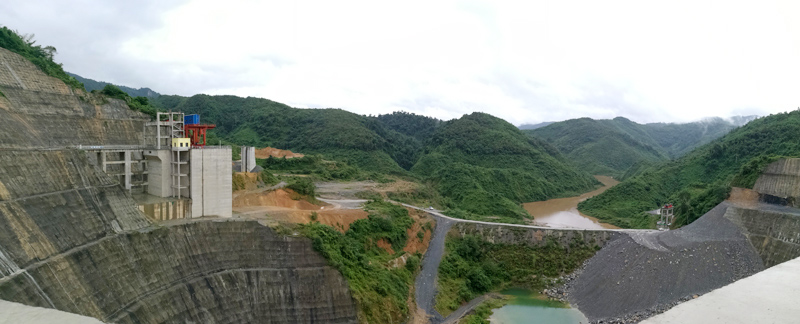

        大壩內側,這里以后將呈現美麗的湖景。

        自2014年11月主體工程正式開工以來,南方電網國際公司的項目團隊就駐守在老撾的深山密林中,歷盡艱險,克服地質惡劣、交通不便等復雜因素,順利取得了大江截流、大壩填筑、大壩面板混凝土澆筑等里程碑目標的勝利。此外,項目公司克服重重困難,從2014年10月到2018年4月,在三年半的時間里,完成了近萬人的移民搬遷安置工作,為項目在2018年下閘蓄水和發電提供了有力保障。



        老撾南塔河1號水電站廠房里裝有3臺56MW共168MW的混流式水輪發電機組。

        本次下閘蓄水的成功啟動,為第一臺機組充水發電奠定了堅實的基礎。據介紹,成功下閘之后,如果來水順利,按照目前制定的蓄水方案,水庫蓄滿大概需要60天左右的時間,8月15日-30日之間即可進行機組的有水調試,預計8月底可實現首臺機組發電。

        【責任編輯:駱秧秧】

        掃一掃在手機打開當前頁

        打印



        關閉窗口

        八戒理论片午影院无码爱恋| 最近2018中文字幕在线高清下载| 久草中文在线观看| AV无码久久久久不卡蜜桃 | 日韩精品无码一区二区中文字幕| 三级理论中文字幕在线播放 | 少妇无码一区二区三区| 日本中文字幕中出在线| 无码精品人妻一区| 日韩精品无码免费一区二区三区| 亚洲国产中文字幕在线观看| 中文字幕无码一区二区免费| 久久精品国产亚洲AV无码偷窥| 四虎影视无码永久免费| 人妻精品久久久久中文字幕一冢本 | 波多野42部无码喷潮在线| 精品欧洲av无码一区二区14| 亚洲最大激情中文字幕| 国产羞羞的视频在线观看 国产一级无码视频在线 | 亚洲精品无码永久中文字幕| 日韩高清在线中文字带字幕| 无码 免费 国产在线观看91| 久久国产精品无码一区二区三区| 在线a亚洲v天堂网2019无码| 中文字幕人成乱码在线观看| 欧美中文在线视频| 亚洲国产精品无码久久久久久曰| 免费A级毛片av无码| 无码国产精品一区二区免费3p| 中文无码制服丝袜人妻av| 久久久久亚洲AV无码专区首JN | 最近2019年免费中文字幕高清| 亚洲中文精品久久久久久不卡| 中文字幕在线无码一区| 国产仑乱无码内谢| 免费VA在线观看无码| 日韩精选无码| 亚洲天堂2017无码中文| 中日精品无码一本二本三本| 超清中文乱码字幕在线观看| 亚洲日韩中文无码久久|
